进入汛期以来,为保障电气设备的安全稳定运行,提高供电质量和运行可靠性,川能建工集团水利水电公司安修调试中心调试团队奔赴大凉山,投入到凉山州会东拉马、鲁南升压站2020年度电气设备年检预试工作中。本次工作重点是对拉马220kV、鲁南110KV两个升压站内的电气设备进行全面隐患排查,以及设备全面预试工作。

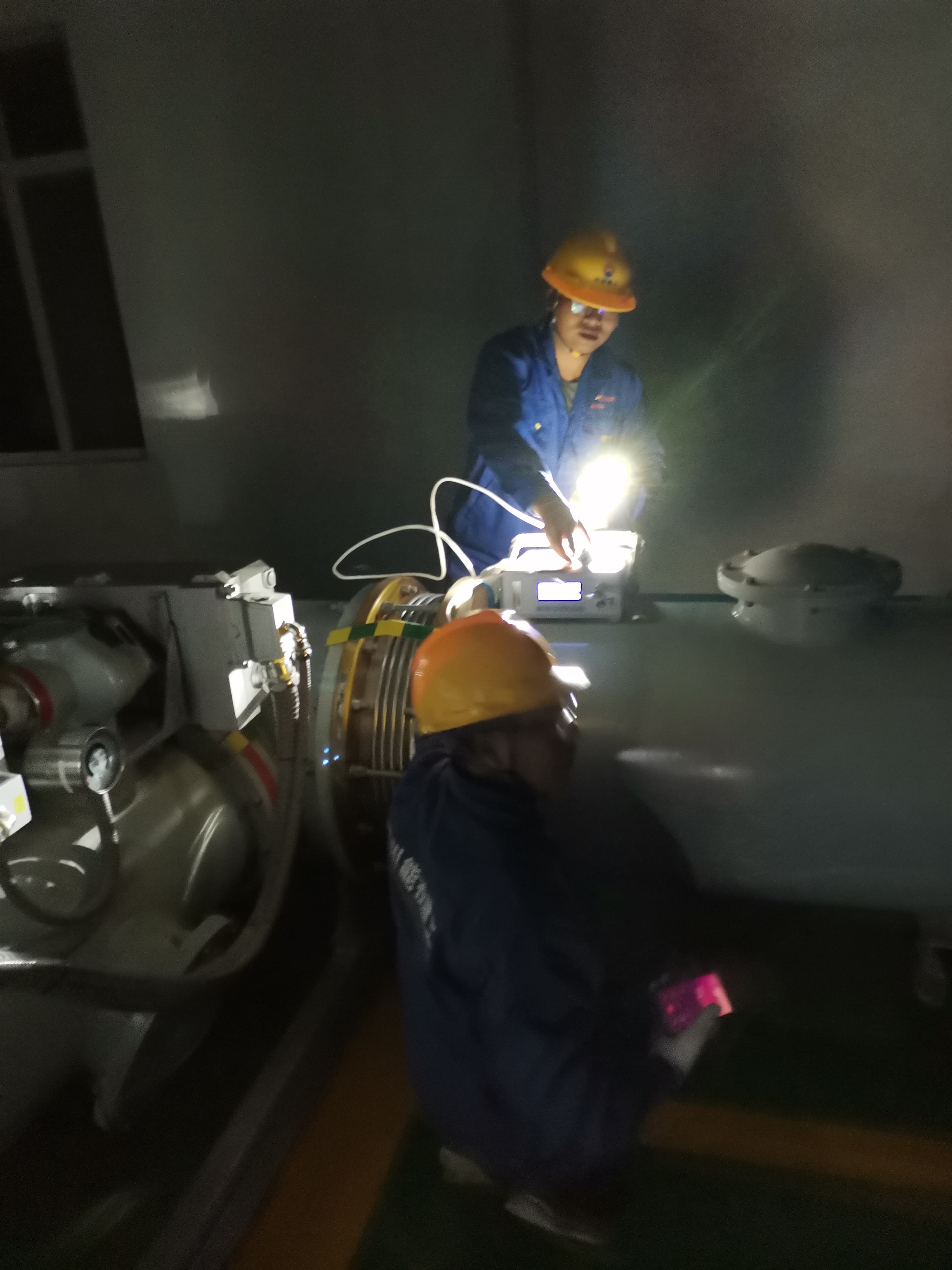

(二次回路绝缘电阻测试)
拉马、鲁南升压站担负着会东风电场100多台风机发电负荷的上网输送任务,对会东风电公司的安全运行具有重要作用,此次对升压站设备进行预试检修,对保证系统安全稳定运行尤为重要。预试工作主要针对拉马站2台220kV变压器、220kVⅡ段母线GIS设备、110kV和35kV电气一、二次设备进行系统检修和调试。预试检修前,技术人员首先完成了现场勘察,对电气设备运行状况和存在缺陷进行全面了解,参修人员完成了安全培训,调试团队合理分配人员、明确职责分工。

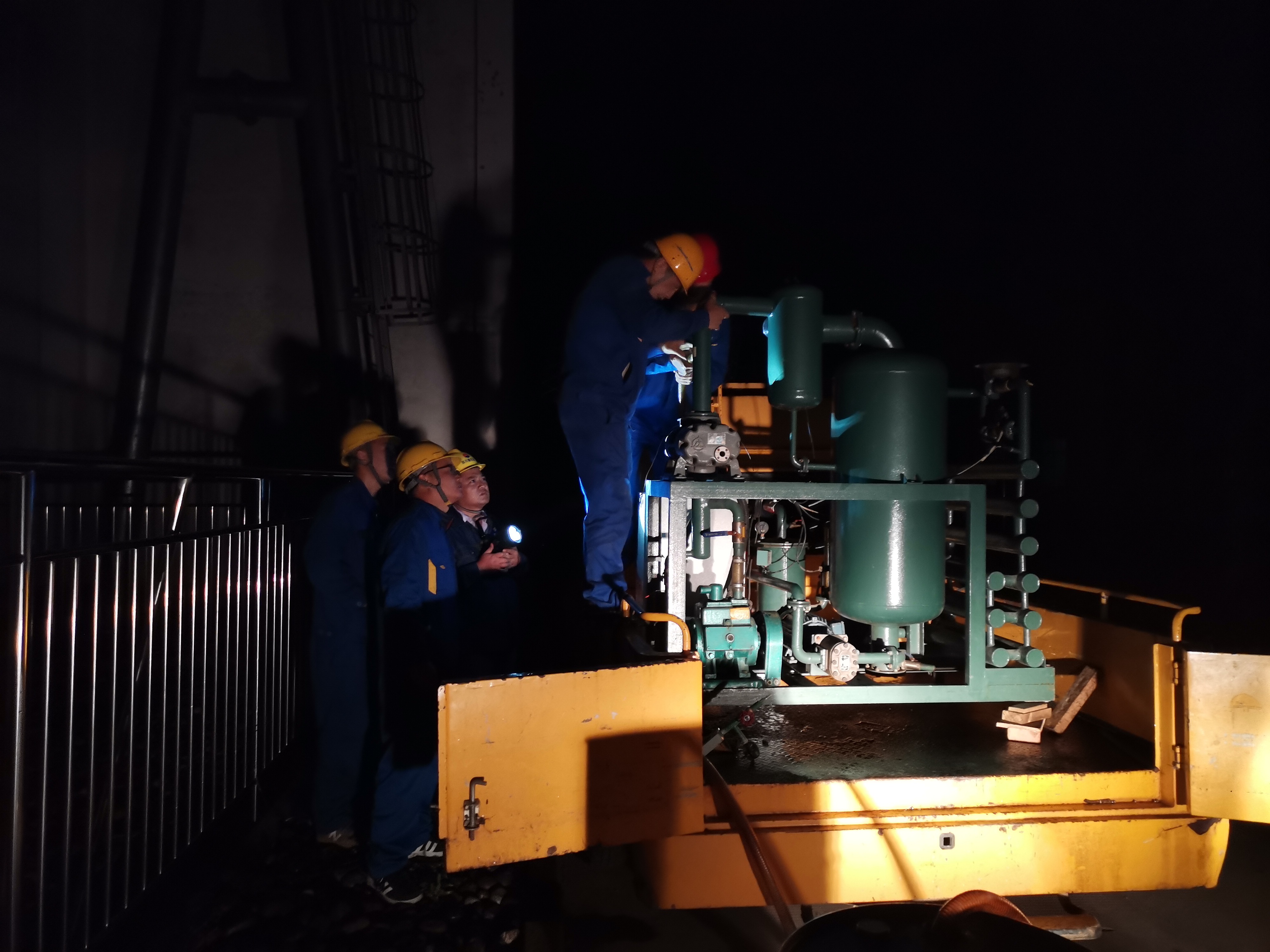

(220kV 1#主变补注绝缘油现场)
在检修预试工作现场,技术人员为220kV 1#主变补注了绝缘油,消除了变压器经常因气温及负荷变化而出现油位报警的现象;35kV开关室由于未采取较好的防潮措施,长期湿度较大,湿气侵入35kV I段母线上,导致母线出现锈蚀、铜绿,试验时绝缘很低且不合格,检修人员连夜加班对开关柜和母线采取了加热除湿的处理措施,使35kV I段母线的绝缘水平大大提升;检修人员还对变电站的继电保护装置、开关特性、直流电源系统及其他电气设备进行了检修和试验。

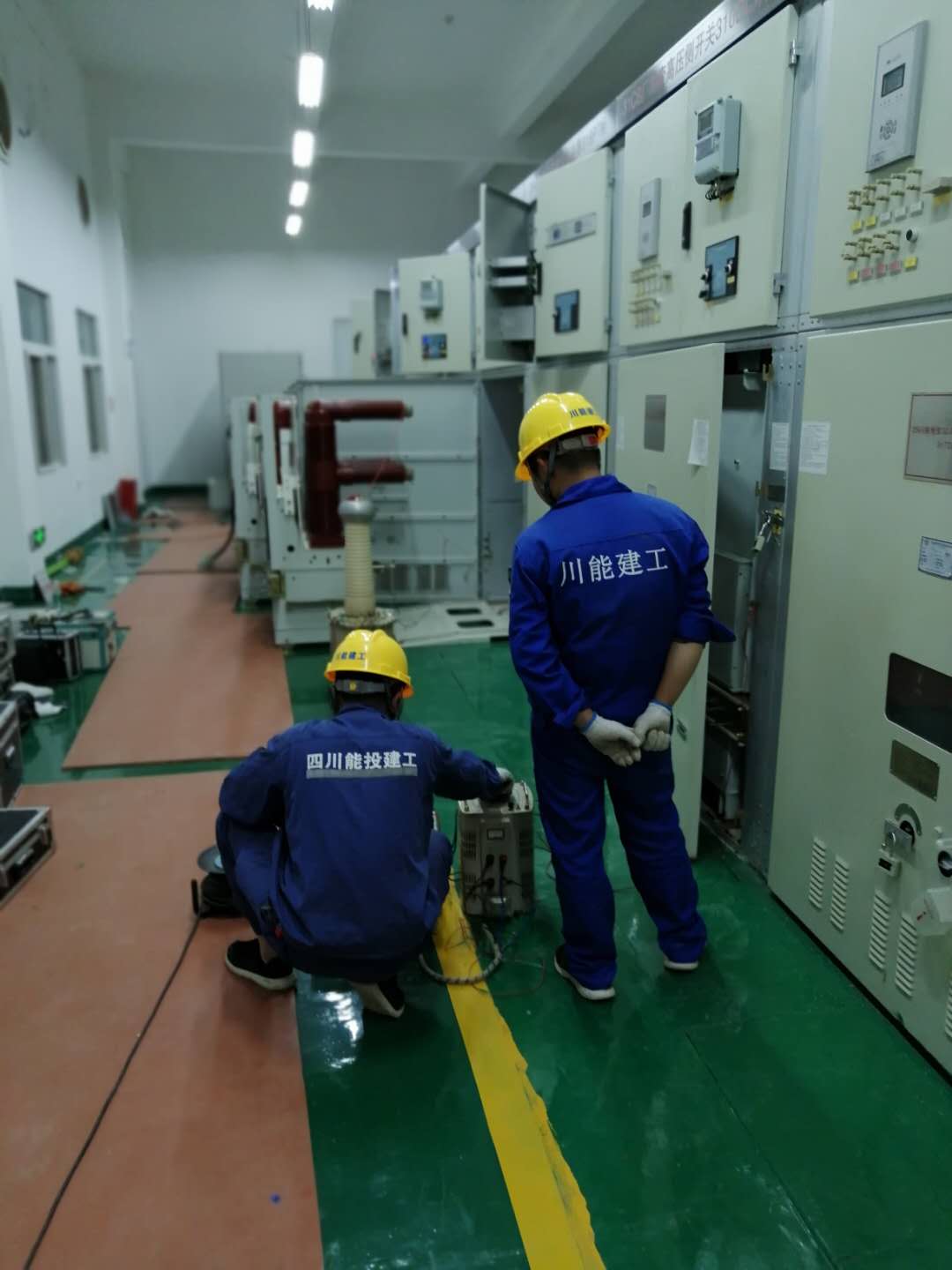

(试验现场)
“隐患是事故的温床,安全是事故的天敌”。调试团队仔细认真消缺,对升压站的电气设备进行了一次全面预试和检修,清除了电气设备隐患,为会东风电场升压站设备的安全稳定运行提供了保障,也为会东风电场完成发电任务、实现经济效益目标奠定了良好基础。
